Februari 2016

I början på Februari är det äntligen dags för gjutning. Arbetet börjar kl 06.30 och redan innan kl 10 är dom klara med hela gjutningen. Totalt 9 kbm betong gick det åt. Svärfar var på plats redan innan byggjobbarna och fotodokumenterade hela processen.

Gjutningen gjordes på en Torsdag. Betongen fick sedan stå och härda till efter helgen.Måndag och tisdag ägnades åt att riva gjutformarna,sedan kunde man se det färdiga resultatet.

Efter det tar arbetet med att återfylla den inre delen fart. Samt att fixa en rejäl dränering från berget. Det behövs, när det regnar blir det ett par ordentliga vattenfall som forsar ner för berget. Stenarna som ska vara dränering måste kastas på plats sten för sten. Kranen jag har på lastbilen når inte hela vägen in.

Jag lånar hem en minigrävare över helgen och får en hel del gjort. Hinner återfylla en hel del samt även anlägga en liten ramp upp till den övre delen av muren. Måste få dit några ton sten på ovansidan för att dräneringen ska fungera bra.

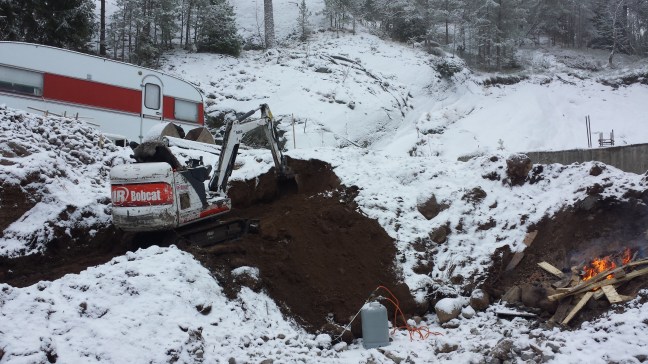

20160214_100436

Arbetet med att återfylla och flytta massor är tidskrävande. Trots en Volvo ECR 5.8 så gick nästan hela helgen åt till detta. Men under söndagen hann jag även med att ta fram berget för plintarna i framkant. Längst åt höger var det endast 3 dm ner till berg men på andra sidan var det mer än 5 meter att gräva.

Arbetet med att fixa till berget och även jämna till väggarna i gropen fortsätter under veckan och kommande helg. Hoppas på att få ut en utsättare under nästa vecka och sedan direkt efter det borra för dubb i berget.

Övre delen är väl återfylld. Återstår bara det roliga att jämna till massorna. För hand.

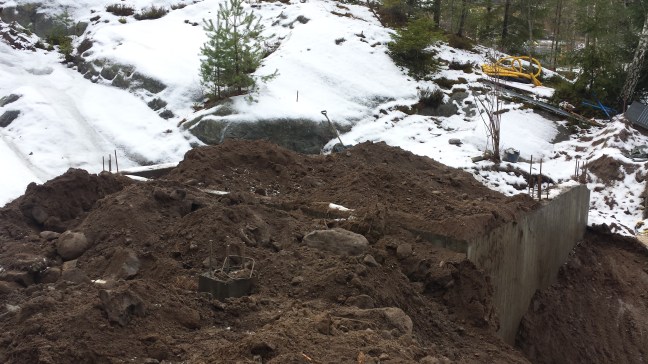

20160221_115609

Sista helgen i februari ägnades åter till att flytta fyllnadsmassor samt ytterligare grävning för att ta fram berget. Lånade grävmaskin från jobbet över helgen och fick en hel del gjort. Utökade storleken på hålet runt den djupaste gropen så risken för fallande stenar ska minska lite. Det är lodräta väggar på ca 4 meter och man vill inte stå nere i gropen när det rasar.



Januari 2016

Äntligen är det dags för arbetet med plintar och mur att sätta igång. Den 5 Januari placeras några reglar tvärs över ravinen och över dessa en presenning med en värmefläkt under. Den står sedan och blåser varmluft på berget under 5 dagar.

Vädrets makter slår sedan till med både snö och rejäl kyla. Arbetet går sakta framåt. Den 18 Januari har i alla fall delar av gjutformen till den bakre muren kommit upp. Äntligen kan man åter glädjas åt att det går åt rätt håll.

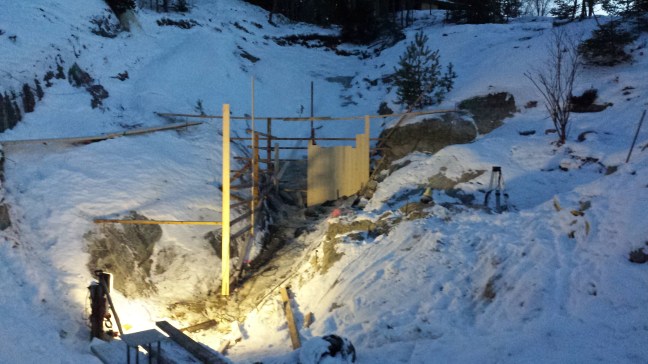

2016-01-18 16.06.28 - kopia

Sedan blir det sakta bättre väder och kylan släpper på sitt grepp. Arbetet med gjutformarna fortsätter och man kan se att det går framåt varje dag när man kommer hem från jobbet.

December 2015

Under december händer det inte speciellt mycket. Jag jagar vidare med att få tag på offerter och ger till slut upp med att få in de sista då dessa firmor trots påminnelser ( och försäkringar om att dom är intresserade) inte skickar in några. Vi bestämmer oss för att gå vidare med en lokal lite större firma, GTAB (www.gtab.nu).

Veckan innan jul skriver vi kontrakt och kommer överens om att arbetet med de inre plintarna och muren ska starta den 4 Januari. Äntligen går det framåt.

Vi firar både jul och nyår i vår lilla byggbod och lyckas till och med få plats med en liten julgran. Som vi hämtar uppe på vår egen tomt.

Bilden nedan är tagen på julafton. Nästan 12 grader varmt. Vi hoppas på fortsatt blidväder efter nyår så att betongarbetet ska flyta på bra. Men kung Bore vill annat visar det sig.

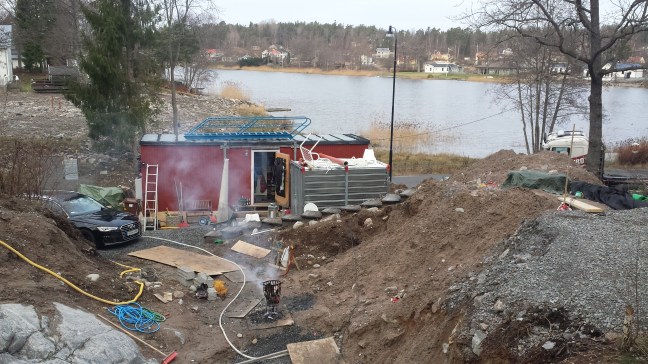

2015-12-24 10.26.30

Oktober-November 2015

Arbetet fortsätter med att få fram berget. Grävmaskin, spade, sopborste och högtryckstvätt är verktygen som behövs för att få någonting gjort. Det tar mycket längre tid än planerat, speciellt eftersom stora mängder fyllnadsmassor behöver flyttas eller köras bort.

Samtidigt försöker jag få tag i nåt företag som sysslar med betongarbeten. Det visar sig vara svårare än jag trott. Av 15 tillfrågade företag svarar endast 3. Alla är upptagna och har fullt upp inför ändringen av rot-bidraget till nyår. Jag jagar vidare under hela hösten och försöker få tag i fler för att kunna jämföra kostnader och få till ett bra pris. Själva betongjobbet blir mycket dyrare än vad vi hade räknat med. Vissa av hantverkarna som säger sig vara intresserade av jobbet får man jaga i flera veckor innan dom kommer. Och att sedan få en vettig offert visar sig vara ännu svårare. Småföretag med kontoret på fickan som bara kommer med en muntlig gissning av priset går bort direkt.

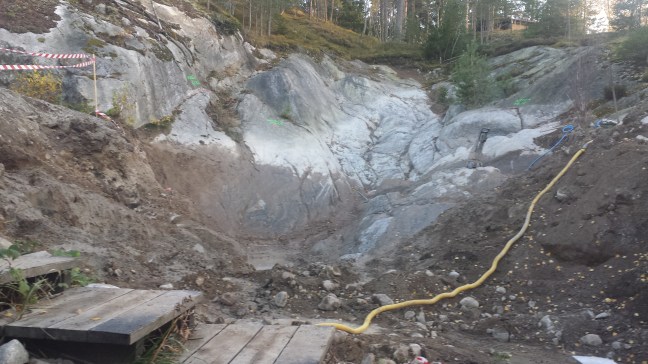

2015-10-25 15.01.38

I början på November kommer Kalle på Stakkäppen ut och mäter in muren och alla plintar. Han markerar alla dubb i berget och jag har hyrt en kompressor för borrningen. Det visar sig vara lättare än jag trott. 18 hål borrades mellan kl 08-12! Efter lunch borrade jag de 3 sista och svåraste hålen, de ligger högt upp och i nästan 45 graders lutning. En fallskyddssele som jag lånat från jobbet visade sig vara oumbärlig. Dagen efter blandar jag till murbruk och gjuter fast alla dubb utom de 3 översta.

Augusti-September 2015

I slutet på Augusti flyttar vi in i byggboden. Vi lämnar 146 kvm för att stuva in oss på 20 kvm. Det är lite som att bo på en båt, man kan bara ha med sig det man behöver mest. Allt onödigt får vi förvara i förrådscontainrarna vi hyr. Som tur är ligger dom bara 5 minuter bort, så om det är något vi saknar så går det snabbt och enkelt att hämta.

Jag lånar hem en liten grävmaskin från jobbet och börjar med att gräva fram berget. Det ska gjutas plintar och en stödmur som huset ska placeras på, men dessa måste fästas i berggrunden med dubb.

Jobbet att få bort allt material från berget visar sig vara mer tidskrävande än planerat. Och det är några hundra ton fyllnadsmassor som behöver köras iväg eller flyttas på. En stor del kan jag lägga på tomten och resten skänker jag till behövande i närområdet.

Juli 2015

I Juli går vi mest och väntar på besked om bygglov. Samt packar och röjer i radhuset. Vi har sålt och ska flytta ut i slutet på Augusti. Tanken är att vi under byggtiden ska bo i en liten byggbod på 20 kvm som vi har köpt. Säljarna hade själva bott i den ett helt år under tiden de renoverade sitt hus. Kunde dom så kan väl vi.

Att packa ner ett radhus på tre våningar samt vind, två stycken uteförråd, ett inneförråd och garage tar sin lilla tid. Närmare bestämt en hel sommar. Nästan varje ledig stund går åt till att packa och köra grejer. Vi har hyrt några förrådscontainers ute på Värmdö och packar in allt vårt bohag där. Vi hinner även med lite roliga saker, ett besök till Danmark och Legoland till exempel. Jag tar bara ut två veckors semester för att kunna jobba på huset under hösten, så Linda flyger ner till Österlen med barnen en vecka medans jag jobbar vidare på tomten. Boden anländer med kranbil och sedan ska vatten och avlopp kopplas in.

I samma veva flyttar vi på fritidshuset som fanns på tomten, samt lyfter upp husvagnen som 15-åringen ska bo i.

I slutet på Juli får vi äntligen bygglov! Värmdö kommun skriver i sitt beslut att ”metoden att bygga hus av containrar i metall är ovanlig, men tillför ett spännande inslag i området”. Kan tillägga att området mest består av gamla tillbyggda fritidshus och nyproducerade nyfunkishus.

Juni 2015

I Juni tar jag ledigt en dag och åker ut för att röja upp på tomten. De gamla förrådet och utedasset åker på soptippen. Så även ett rejält lass med ris & grenar. Med machete röjs tomten ren från alla småträd och buskar som har fått härja fritt under många år.

En stor björk som växer mitt på uppfarten huggs ner och virket från den lagras för att elda med i braskaminen i nya huset. Det gäller att tänka framåt!

April-Maj 2015

Under April händer det inte speciellt mycket. Köpet av tomten är planerat att ske men pga vår nye bankmans krångel och strul (det kan bli ett helt eget kapitel) så skjuts affären upp av säljaren till slutet av Maj.

Den 17 Maj lämnar vi i bygglovsansökan till Värmdö kommun och den 28 Maj blir köpet av tomten äntligen genomfört.

Vi fortsätter att planera huset samt undersöker allt vi kan komma på som vi behöver kunna för att klara av ett sånt här projekt.Jag tror att jag har sett nästan alla filmer om containerhus på Youtube vid det här laget. Här är några för de av er som är intresserade:

▶ Shipping containers recycled into affordable, accessible Utah home – YouTube

Awesome Houses Made from Shipping Containers – YouTube

Våren har nu kommit ordentligt och man ser nu hur igenväxt och misskött tomten har blivit.

Arkitektens förslag.

I slutet på Mars har vi vårt första möte på arkitektens kontor. Han har tidigare besökt tomten och efter sina bilder från det besöket samt tomtkartan och våra önskemål har han skapat en modell. Samt även ritat upp en planlösning.

Vi föll direkt för hans förslag. Ett hus i två våningar där undervåningen anpassas efter ytan som finns att bygga på och övervåningen utnyttjar bergets lutning och ”kragar” in mot det. Allt för att kunna få ut så mycket yta som möjligt. Det blir ca 155 kvm.

En stor del av tomten ligger högre upp och är lite svår att nå på grund av höjdskillnaden. Detta löstes med hjälp av en bergsentré på övervåningens baksida med en bro som leder direkt ut på den övre skogsdelen. Utsikten över sjön härifrån är fantastisk! En framtida grillplats eller kanske en lämplig placering av hammocken?

Februari-Mars 2015

Vi fortsätter planeringen av husprojektet. Dammsuger nätet på allt om containerhus och allt vi kan komma över om husbyggande i allmänhet. Jag får kontakt med en handläggare på bygglovsenheten på Värmdö kommun som är väldigt hjälpsam med mina tusentals frågor. Går det ens att få igenom ett bygglov för ett liknande hus? Jo då, bara vi följer gällande byggregler och löser alla praktiska saker med isolering och energiförbrukning.

Vi diskuterar saken med vår bank och får efter en inlämnad byggkostnadsberäkning klartecken till både köp av tomten samt byggkredit.

I Mars går det dessutom att se hur tomten ser ut när snön har smält undan. Den består av en smal infart från vägen och sedan en liten platå 4 meter högre upp. Efter det kommer en bergsravin som leder upp till den övre delen av tomten. Höjdskillnaden är totalt ca 20 meter.



2015-03-01 16.35.24
